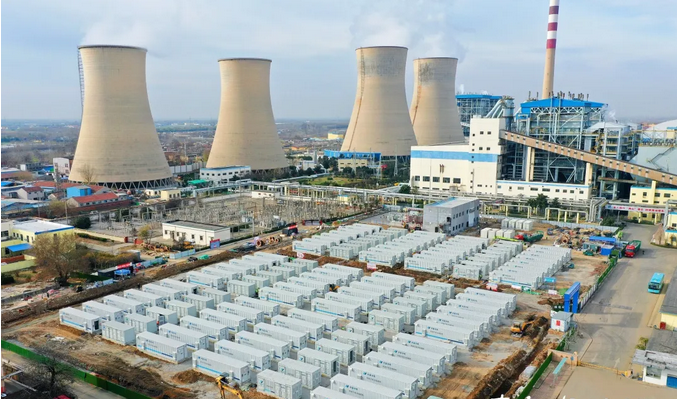

12月7日23時07分,,華電滕州101MW/202MWh儲能項目倒送電一次成功,,標志著華電滕州新源熱電有限公司(以下簡稱華電滕州公司)在山東省首批調峰類儲能示范項目中第一個完成了倒送電工作。
當天,,在儲能項目施工現場,,所有工作人員都在為即將進行的倒送電進行前期準備工作,,按照倒送電方案要求,對所有受電區域的設備進行全面檢查,以確保所有的信號,、儀表準確無誤,。
23時許,隨著國網棗莊供電公司調度中心發出指令,,華電滕州101MW/202MWh儲能項目倒送電工作正式開始,。倒送電過程中,現場運行,、維護人員嚴密監視相關設備運行狀態,,規范使用調度術語,有條不紊完成倒送電相關操作任務,,控制室顯示器顯示送電至儲能電站送出線路103主開關,,各帶電設備運行正常,儀表,、保護及控制系統均準確無誤,,倒送電一次成功。

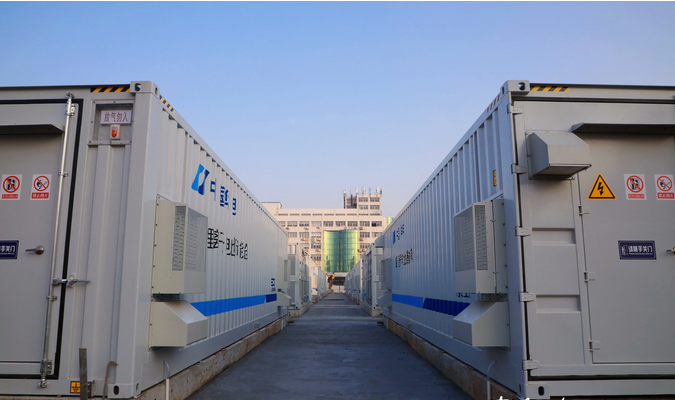

據悉,,華電滕州101MW/202MWh電化學儲能項目系華電集團首個大容量集中式電化學儲能電站,,也是山東省2021年首批調峰類儲能示范項目之一。為確保項目如期投產,,該公司在做好能源保供,、疫情防控的前提下,緊盯工程建設安全質量,,成立儲能項目現場施工組織組,、安全環保管理組,、設備圖紙催交組三個工作小組,,定期召開協調會,組織調控,、運檢等專業開展現場技術監督,,確保安全、技術,、進度全方位可控在控,。12月6日,該儲能項目電化學儲能系統80臺儲能電池艙和40臺PCS艙等設備吊裝工作全部完成,。
倒送電工作的順利完成意味著該儲能項目建設已具備并網調試和向外送電的條件,,并網發電正式進入倒計時。接下來,,該公司將繼續按照節點計劃高效有序開展電池艙和相關設備的測試,、調試等工作,確保儲能項目按計劃全容量并網投運,努力打造山東省乃至全國具有一流示范效應,、一流運行指標,、一流社會效益的標桿示范項目。
